4月29日上午,弘旭公司電儀防腐工程處接到股份公司下達的硝區35KV架空線電纜緊急搶修任務。接到任務后,電儀防腐處立即組織人員投入搶修。

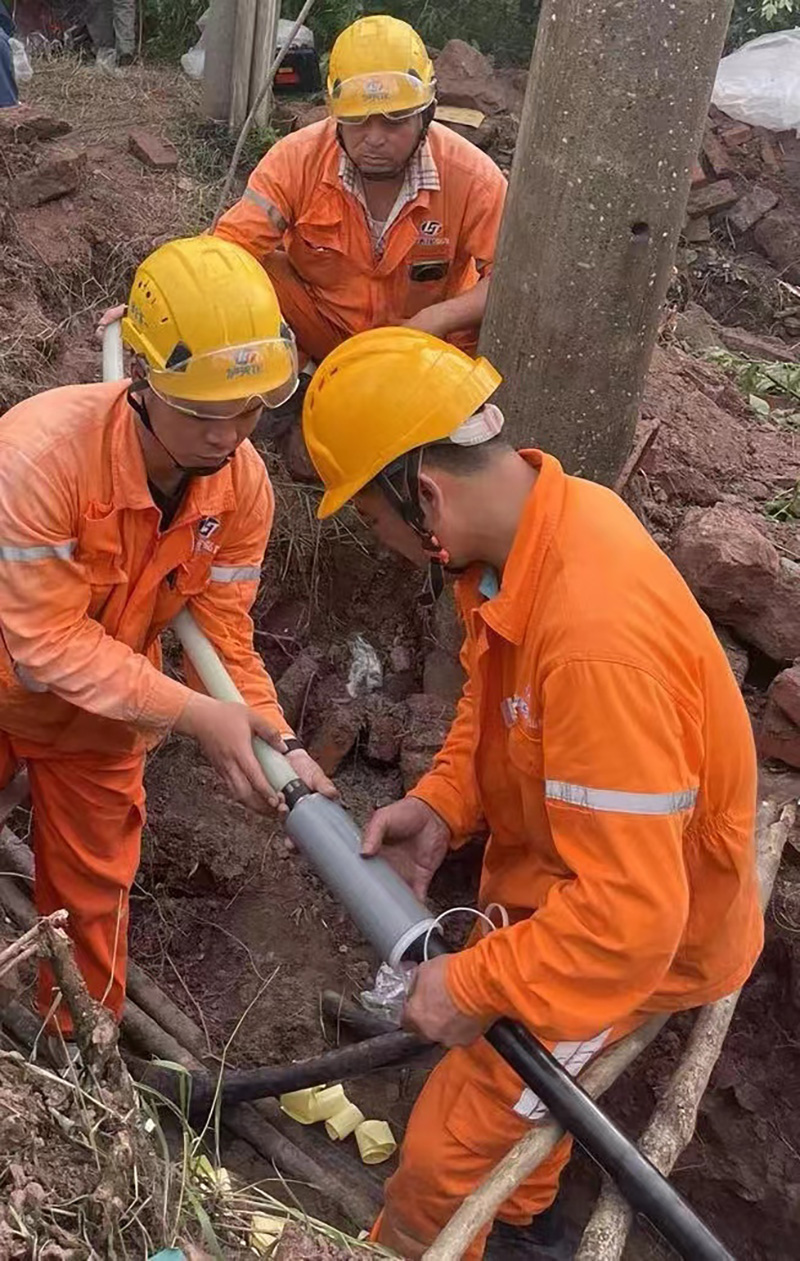

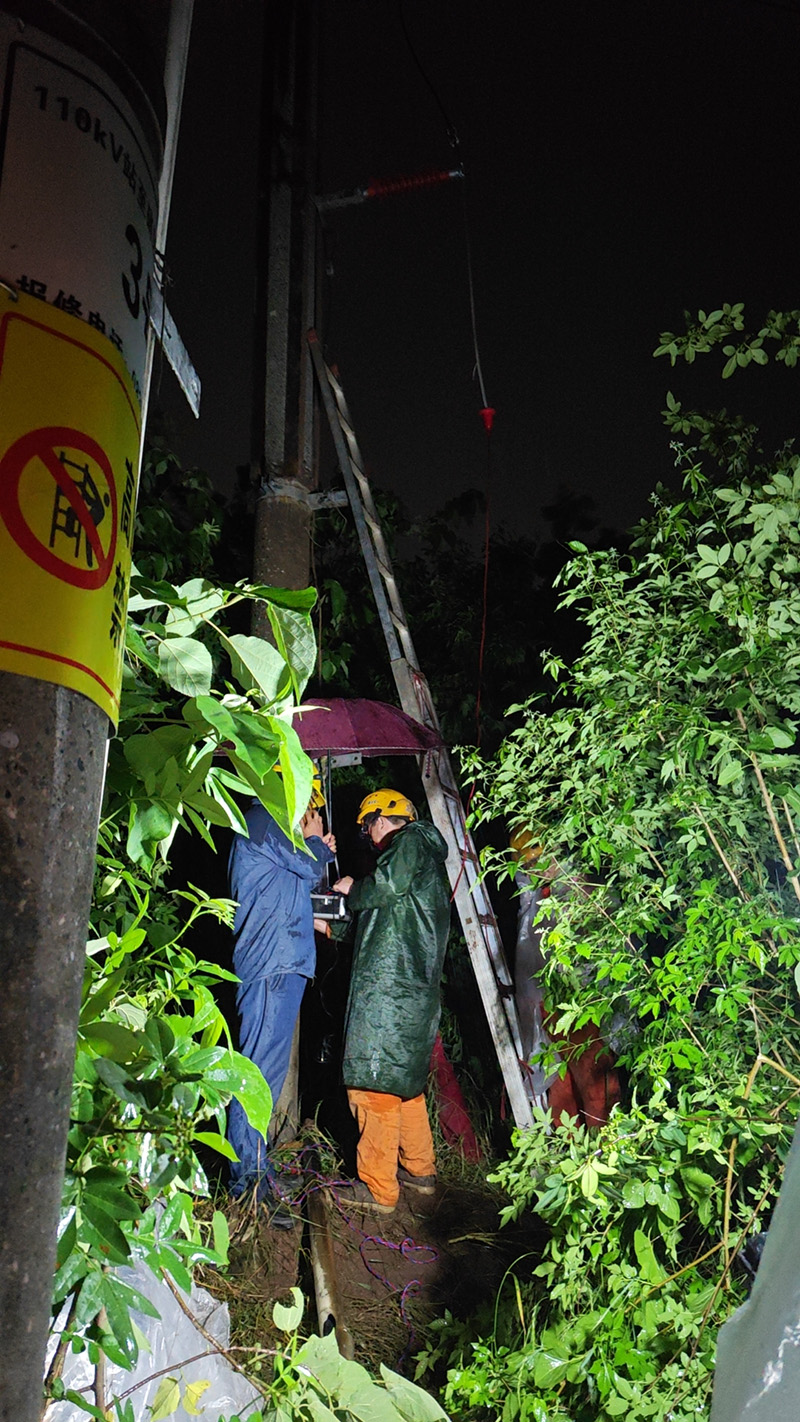

4月28日晚上,硝區35KV架空線電纜2號桿到3號桿之間的單芯直埋電纜C相出現接地故障,導致硝區停車。弘旭公司電儀防腐處接到任務后立即組織經驗豐富的電纜故障排查、電纜頭制作人員奔赴現場查找故障及制作電纜頭。29日晚上,施工人員忍著寒冷在狂風暴雨中加班加點查找故障點。30日,確定好故障點后立即進行處理并進行電纜終端頭制作。由于電纜時間較久,老化嚴重,又是戶外電纜,所以對電纜頭制作的工藝要求非常高。施工人員為了保證施工質量滿足試驗數據達標,小心翼翼地進行每一個施工程序。
經過大家兩天加班加點的協作,30日晚上8:30終端頭制作完畢并試驗合格,9點正,硝區35KV電源一次性送電成功,有力地保障了硝區裝置在五一節前順利開車。
(吳莉萍)
